中國石油天然氣股份有限公司塔里木油田分公司塔里木油田克拉蘇氣田大北16區塊白堊系巴什基奇克組-巴西改組產能建設項目安全預評價報告
|
安全評價項目名稱 |
中國石油天然氣股份有限公司塔里木油田分公司塔里木油田克拉蘇氣田大北16區塊白堊系巴什基奇克組-巴西改組產能建設項目安全預評價報告 |
||
|
被評價單位名稱 |
中國石油天然氣股份有限公司塔里木油田分公司 |
||
|
評價類別 |
安全預評價 |
行業類別 |
陸地石油和天然氣開采業 |
|
建設性質 |
新建、擴建工程 |
項目地點 |
新疆維吾爾自治區阿克蘇地區拜城縣境內 |
|
建設規模 |
新建井場5座:DB16-H1、DB16-H2、DB16-H3、DB16-4、DB16-5H,利用老井3口:大北16、大北1601、大北1604,天然氣生產規模為7×108m3/a,凝析油規模0.61×104t/a。 |
||
|
評價范圍 |
1)油氣集輸工程 (1)采氣井場 新建井場5座:DB16-H1、DB16-H2、DB16-H3、DB16-4、DB16-5H,利用老井3口:大北16、大北1601、大北1604,天然氣生產規模為7×108m3/a,凝析油規模0.61×104t/a。 (2)氣田排水井場 新建排水井場2座:DB16-H6、DB16-H7,主要設備設施:甲醇加注橇、設備間、焚燒池。 (3)站場工程 新建清管站1座:DB16-H3;擴建集氣站2座:大北11-H2集氣站、大北11集氣站,詳細如下所示: ①新建清管站1座 新建清管站DB16-H3,主要設備包括:設備間、焚燒池、發球筒、緩蝕劑加注橇。 ②集氣站擴建 DB11-H2集氣站擴建:新建收球筒1座(DN300/150,20MPa)。 大北11集氣站擴建:新建緩沖分離橇1座(DN1400×4800、5.0MPa)、新建壓縮機橇1座(60000m3/d,250kW)、新建排水增壓泵2臺(25m3/h,75kW)。 ③新建閥室:DB16-H9閥室、DB12-H3閥室。 ④擴建閥室:大北12-5閥室、大北1604閥室。 2)管線工程 新建采集氣管線20.83km,管線規格為:DN65、DN80、DN100、DN150,設計壓力20MPa。 新建排水管線17.89km,管線規格為:DN65,設計壓力20MPa。 3)公用工程與輔助生產設施 與本工程配套的供配電、儀表及控制系統、通信及監控、防腐保溫、消防及給排水、通風、供熱及空氣調節、建(構)筑物等公用工程與輔助生產設施。 4)安全管理及應急管理。 |
||
|
項目投資 |
本項目為新建、擴建工程,工程費用為13859.67萬元。 |
||
|
主要工藝 |
采氣工藝、油氣集輸工藝、排水工藝 |
||
|
評價方法 |
安全檢查表、預先危險性分析、事故樹分析、危險度 |
||
|
主要危險有害因素 |
井噴、火災、爆炸、中毒和窒息、物體打擊、容器爆炸、觸電、灼燙、其他傷害 |
||
|
重大危險源 |
無 |
||
|
評價結論 |

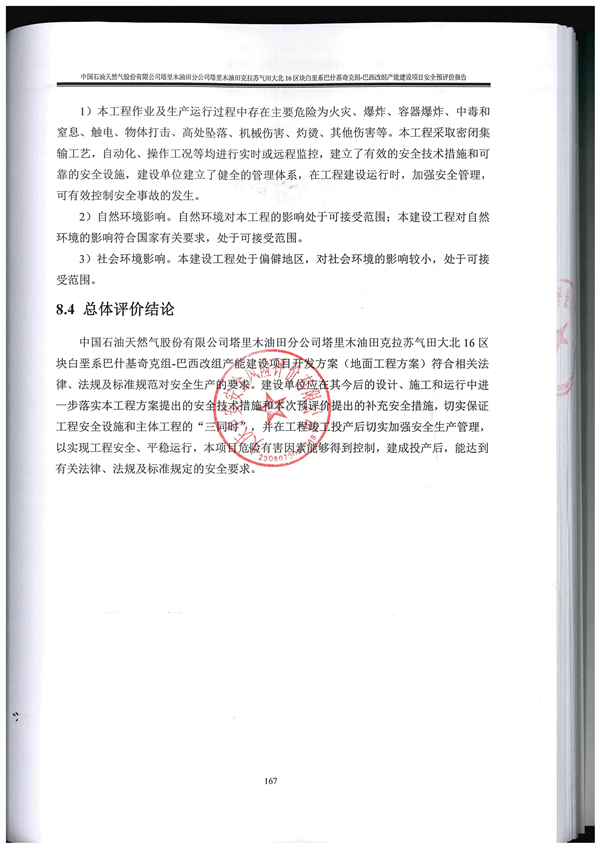

中國石油天然氣股份有限公司塔里木油田分公司塔里木油田克拉蘇氣田大北16區塊白堊系巴什基奇克組-巴西改組產能建設項目開發方案(地面工程方案)符合相關法律、法規及標準規范對安全生產的要求。建設單位應在其今后的設計、施工和運行中進一步落實本工程方案提出的安全技術措施和本次預評價提出的補充安全措施,切實保證工程安全設施和主體工程的“三同時”,并在工程竣工投產后切實加強安全生產管理,以實現工程安全、平穩運行,本項目危險有害因素能夠得到控制,建成投產后,能達到有關法律、法規及標準規定的安全要求。 |
||
|
安全評價項目組長 |
佟海波 |
技術負責人 |
楊志勇 |
|
評價報告編制人 |
佟海波、王鳳生 |
評價報告審核人 |
陳宇 |
|
過程控制負責人 |
宋婷婷 |
||
|
參與評價工作的安全評價師 |
王鳳生、宋偉、胡志麗、于冬水、劉翠翠 |
||
|
參與評價工作的注冊安全工程師 |
宋偉、胡志麗、于冬水 |
||
|
參與評價工作的技術專家 |
/ |
||
|
到現場開展安全評價工作的人員名單 |
佟海波、劉翠翠 |
||
|
到現場開展安全評價工作的主要內容 |
現場資料收集、現場勘察及調研 |
||
|
工作時間 |
2025年4月1日~2025年10月30日 |
||
|
現場勘查時間 |
2025年4月17日 |
評價報告提交時間 |
2025年10月30日 |
|
封皮(蓋章) |
|
||
|

評價報告目錄 |
|
||
|
評價報告結論(蓋章) |
|
||
|

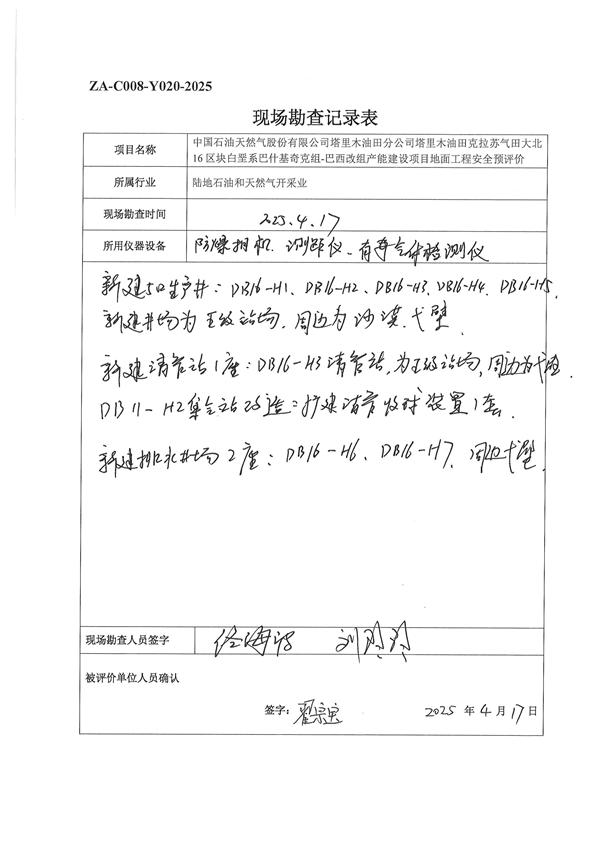

現場勘查記錄表 |
|
||
|

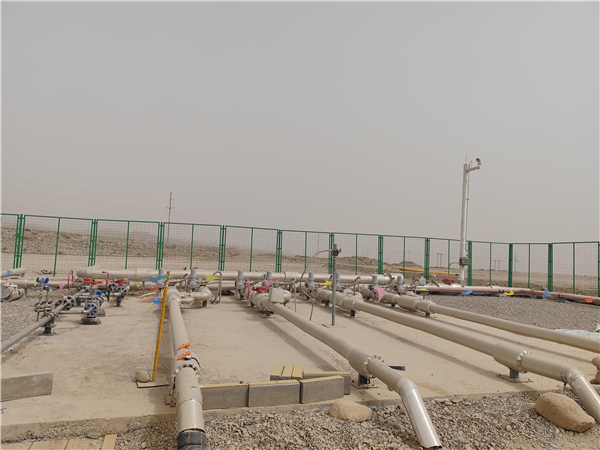

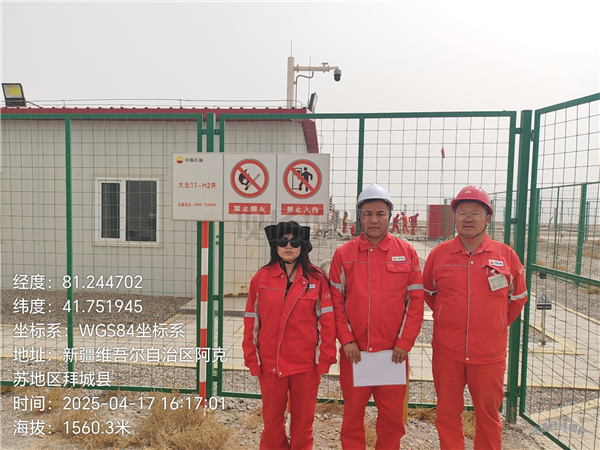

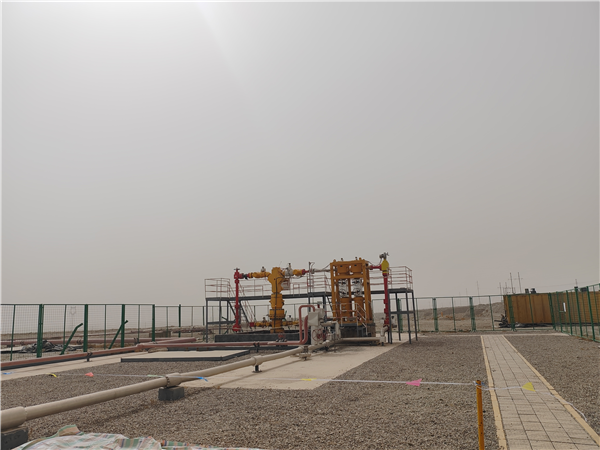

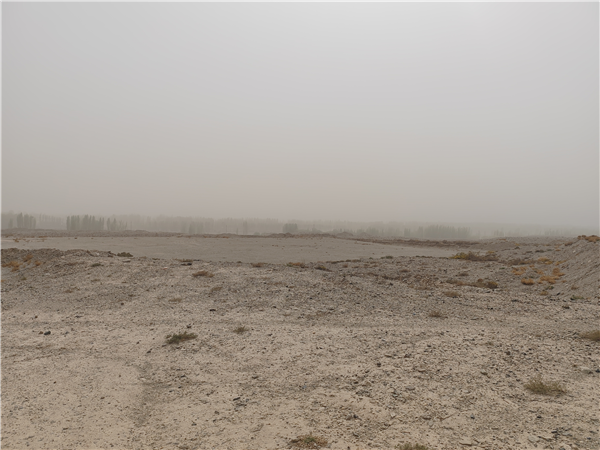

現場勘察照片 |
|
||
